اگر برای احداث نیروگاه خورشیدی استعلام قیمت گرفته باشید، احتمالاً با عددهای متفاوتی روبهرو شدهاید؛ اختلافهایی که گاهی آنقدر زیادند که مقایسه پیشنهادها را دشوار میکنند. دلیل این تفاوت فقط برند پنل یا تغییرات نرخ ارز نیست. بعضی پیشنهادها قیمت تجهیزات اصلی را اعلام میکنند، درحالیکه هزینه آمادهسازی زمین، اتصال به شبکه، تجهیزات حفاظتی، حمل، نصب و راهاندازی را به مراحل بعد موکول کردهاند.
همکاری با یک شرکت ساخت نیروگاه خورشیدی که مطالعات، طراحی، تأمین و اجرا را در یک برنامه منسجم پیش ببرد، میتواند مرز مسئولیتها را شفافتر کند. البته در این حالت نیز دامنه خدمات، برند تجهیزات و موارد خارج از قرارداد باید دقیقاً در پیشنهاد فنی و مالی درج شوند.
به همین خاطر، عددی که در نخستین تماس اعلام میشود لزوماً هزینه نهایی ساخت نیروگاه نیست. دو پروژه با ظرفیت اسمی برابر میتوانند بودجه کاملاً متفاوتی نیاز داشته باشند؛ یکی در زمینی هموار و نزدیک پست برق اجرا میشود و دیگری به تسطیح، احداث جاده و چند کیلومتر خط اختصاصی نیاز دارد.
برای رسیدن به برآورد قابل اتکا باید صورتمسئله پروژه روشن باشد: نیروگاه کجا ساخته میشود، ظرفیت آن چقدر است، برق تولیدی چگونه مصرف یا فروخته خواهد شد و نقطه اتصال به شبکه کجاست؟
چرا قیمت پنل معیار مناسبی برای برآورد کل پروژه نیست؟
پنل خورشیدی یکی از گرانترین اجزای نیروگاه است، اما تمام هزینه پروژه را نمایندگی نمیکند. تمرکز بیشازحد بر قیمت پنل باعث میشود بخشهایی که در ظاهر کوچکترند اما روی بودجه و زمان اجرا اثر جدی دارند، نادیده گرفته شوند.
فرض کنید دو تأمینکننده برای پنلهایی با توان مشابه قیمت متفاوتی پیشنهاد دادهاند. گزینه ارزانتر در نگاه اول جذاب است، اما برای مقایسه واقعی باید راندمان، ابعاد، ضریب دمایی، افت توان سالانه، استاندارد ساخت و شرایط ضمانت آن را نیز دید. اگر پنل ارزانتر در هوای گرم افت بیشتری داشته باشد، تفاوت قیمت اولیه ممکن است با کاهش تولید سالهای بعد جبران شود.
توان پنل روی تعداد سازهها، کابلها، کانکتورها و فضای موردنیاز نیز اثر دارد. بنابراین، مقایسه حرفهای براساس قیمت هر پنل انجام نمیشود؛ معیار بهتر، هزینه کل سامانه در برابر انرژی قابل تولید در طول دوره بهرهبرداری است.
هزینههایی که قبل از خرید تجهیزات ایجاد میشوند
پروژه پیش از ورود پنلها به سایت هزینه دارد. بازدید زمین، نقشهبرداری، مطالعات خاک، تحلیل تابش، بررسی سایهاندازی و ارزیابی اتصال به شبکه بخشی از مخارج پیش از اجرا هستند.
شاید حذف مطالعات ژئوتکنیک یا طراحی اولیه راهی برای کاهش هزینه به نظر برسد، اما نتیجه آن معمولاً در میانه عملیات مشخص میشود. برای مثال، اگر بعد از شروع کار معلوم شود خاک برای روش پیشبینیشده مناسب نیست، طراحی پایهها تغییر میکند و هزینه مصالح، ماشینآلات و زمان اجرا بالا میرود.
مطالعه اتصال به شبکه از همه مهمتر است. زمینی که قیمت مناسبی دارد، ممکن است بهدلیل فاصله زیاد تا پست برق در نهایت گزینه گرانی باشد. تا زمانی که نقطه اتصال، سطح ولتاژ و تجهیزات موردنیاز مشخص نشدهاند، نمیتوان قیمت نهایی نیروگاه را دقیق دانست.
زمین ارزان همیشه انتخاب اقتصادی نیست
هزینه خرید یا اجاره زمین فقط یکی از اعداد این بخش است. شکل زمین، شیب، نوع خاک، راه دسترسی، خطر آبگرفتگی و وجود حریمهای قانونی تعیین میکنند چه مقدار از مساحت واقعاً قابل استفاده است.
زمین نامنظم ممکن است روی کاغذ وسعت کافی داشته باشد، اما چیدمان بهینه پنلها در آن ممکن نباشد. زمین شیبدار نیز به خاکبرداری، خاکریزی یا سازه متفاوت نیاز دارد. اگر مسیر دسترسی برای کامیون و ماشینآلات سنگین مناسب نباشد، هزینه حمل و آمادهسازی بالا میرود.
هزینه محوطهسازی، زهکشی، حصارکشی، راه داخلی و فضای تجهیزات هم باید در همین مرحله محاسبه شود. این موارد معمولاً در تبلیغات مربوط به قیمت نیروگاه دیده نمیشوند، اما در صورتوضعیت واقعی پروژه حضور دارند.
سهم تجهیزات اصلی از بودجه چقدر است؟
پس از پنل، اینورتر یکی از اجزای کلیدی نیروگاه است. این تجهیز برق مستقیم پنلها را به برق متناوب تبدیل میکند و همزمان وظیفه کنترل، ثبت خطا و پایش بخشهایی از سامانه را بر عهده دارد.
قیمت اینورتر به ظرفیت، بازده، تعداد MPPTها، محدوده ولتاژ ورودی، درجه حفاظت و قابلیت مانیتورینگ بستگی دارد. خدمات فنی و تأمین قطعات نیز بخشی از ارزش واقعی آن هستند. اینورتر ارزانقیمتی که در صورت خرابی چند ماه قطعه ندارد، میتواند خسارتی بیشتر از صرفهجویی اولیه ایجاد کند.
سازه نگهدارنده نیز نباید یک کالای عمومی و یکسان برای همه مناطق در نظر گرفته شود. ضخامت مقاطع، پوشش ضدخوردگی، نوع اتصال و روش فونداسیون باید با سرعت باد، وضعیت خاک و رطوبت محل متناسب باشند. کاهش وزن یا کیفیت سازه برای پایینآوردن قیمت، ریسک فنی پروژه را مستقیماً افزایش میدهد.
در کنار این تجهیزات، کابلهای DC و AC، کانکتورها، تابلوها، کلیدها، تجهیزات حفاظت در برابر اضافهولتاژ و سیستم ارت قرار دارند. قیمت هرکدام شاید در مقایسه با پنل بالا نباشد، اما مجموع آنها سهم قابلتوجهی از بودجه را تشکیل میدهد.
اتصال به شبکه؛ متغیر پنهان و گاهی تعیینکننده
بخش اتصال در بعضی نیروگاهها ساده و در برخی پروژهها بسیار پرهزینه است. فاصله تا شبکه، ظرفیت قابلپذیرش، سطح ولتاژ و وضعیت پست نزدیک سایت تعیین میکنند چه زیرساختی نیاز خواهد بود.
ممکن است پروژه به ترانسفورماتور، خط اختصاصی، تجهیزات اندازهگیری، حفاظت و توسعه پست نیاز داشته باشد. اگر این اقلام در پیشنهاد اولیه دیده نشده باشند، عدد اعلامشده تصویر ناقصی از سرمایه موردنیاز ارائه میدهد.
مسئولیت اجرای اتصال نیز باید در قرارداد روشن باشد. آیا پیمانکار فقط نیروگاه را تا تابلو خروجی تحویل میدهد یا خط و پست را هم اجرا میکند؟ هزینه هماهنگیها، آزمونها و تجهیزات اندازهگیری بر عهده کدام طرف است؟ پاسخ مبهم به این پرسشها معمولاً به هزینههای پیشبینینشده منجر میشود.
اجرای پروژه فقط دستمزد نصب پنل نیست
عملیات اجرایی از آمادهسازی زمین آغاز میشود و تا آزمایش نهایی ادامه دارد. اجرای فونداسیون، نصب سازه، استقرار پنلها، کابلکشی، نصب تابلو و اینورتر، ارت، حفاظت و اتصال الکتریکی هرکدام نیروی متخصص و ابزار مناسب نیاز دارند.
موقعیت پروژه روی این هزینه اثر مستقیم دارد. انتقال تیم، جرثقیل، ماشینآلات و تجهیزات به سایتی دور از شهر با پروژهای که کنار یک شهرک صنعتی قرار دارد، یکسان نیست. محل اسکان نیروها، انبار موقت و حفاظت از تجهیزات نیز ممکن است به بودجه اضافه شود.
کیفیت اجرا روی هزینه دوره بهرهبرداری اثر میگذارد. کانکتور نامناسب، کابلکشی بیقاعده یا آببندی ضعیف ممکن است در زمان تحویل ظاهراً مشکلی ایجاد نکند، اما بعدها باعث داغشدن اتصالات، توقف تولید یا خرابی تجهیزات شود.
همکاری با یک شرکت ساخت نیروگاه خورشیدی که مطالعات، طراحی، تأمین و اجرا را در یک برنامه منسجم پیش ببرد، میتواند مرز مسئولیتها را شفافتر کند. البته در این حالت نیز دامنه خدمات، برند تجهیزات و موارد خارج از قرارداد باید دقیقاً در پیشنهاد فنی و مالی درج شوند.
آزمایش و راهاندازی هم بخشی از هزینه است
بعد از پایان نصب نمیتوان نیروگاه را بدون آزمایش تحویل داد. قطبیت رشتهها، مقاومت عایقی کابلها، عملکرد تجهیزات حفاظتی، وضعیت ارت و خروجی پنلها باید کنترل شوند.
نتایج این آزمایشها باید مستند و همراه نقشههای چونساخت، مشخصات تجهیزات و ضمانتنامهها تحویل کارفرما شوند. آموزش نیروی بهرهبردار نیز مهم است؛ زیرا تشخیص زودهنگام خطا، زمان توقف و زیان تولید را کاهش میدهد.
اگر پیشنهاد یک پیمانکار شامل آزمایش، مستندسازی و آموزش است و پیشنهاد دیگر این بخشها را ندارد، مقایسه دو قیمت بدون همسانسازی دامنه خدمات گمراهکننده خواهد بود.
هزینه نیروگاه با افتتاح پروژه تمام نمیشود
نیروگاه خورشیدی سوخت مصرف نمیکند، اما بدون هزینه نگهداری هم نیست. پنلها باید متناسب با میزان گردوغبار شسته شوند، اتصالات و تابلوها بازدید شوند و عملکرد اینورترها تحت نظر باشد.
تأمین آب، نیروی نظافت، نگهبانی، بیمه، ارتباط سامانه مانیتورینگ و تعمیرات احتمالی، هزینههای جاری پروژه هستند. بعضی قطعات نیز ممکن است در طول عمر نیروگاه به تعمیر یا تعویض نیاز پیدا کنند.
نادیدهگرفتن این موارد دوره بازگشت سرمایه را روی کاغذ کوتاهتر نشان میدهد، اما در عمل جریان نقدی پروژه را تحت فشار قرار میدهد. مدل مالی سالم باید برای هزینههای نگهداری و تعمیرات پیشبینینشده ذخیره در نظر بگیرد.
درآمد نیروگاه را چگونه واقعبینانه محاسبه کنیم؟
درآمد نیروگاه فقط حاصل ضرب ظرفیت اسمی در یک نرخ ثابت نیست. میزان تابش، دمای محیط، گردوغبار، راندمان تجهیزات، تلفات کابل و زمانهای توقف، مقدار برق قابل تحویل را مشخص میکنند.
مدل درآمدی نیز مهم است. فروش برق، تأمین مصرف یک واحد صنعتی یا استفاده از سازوکارهای دیگر، جریانهای مالی متفاوتی ایجاد میکنند. تعرفهها و مقررات نیز ثابت نیستند و لازم است با اطلاعات روز بررسی شوند.
در مطالعه نحوه محاسبه هزینه و درآمد پنل خورشیدی باید میان درآمد ناخالص و جریان نقدی خالص تفاوت قائل شد. هزینه نگهداری، افت تدریجی پنلها، بیمه و توقف احتمالی تجهیزات از درآمد پروژه کم میشوند.
بهتر است محاسبات در چند سناریو انجام شوند. اگر پروژه فقط در خوشبینانهترین حالت اقتصادی باشد، حاشیه اطمینان کافی ندارد.
چطور دو پیشنهاد قیمت را درست مقایسه کنیم؟
عدد انتهای پیشنهاد آخرین چیزی است که باید مقایسه شود، نه اولین مورد. پیش از آن، ظرفیت DC و AC، مدل پنل و اینورتر، نوع سازه، سطح مقطع کابل، تجهیزات حفاظتی و محدوده تعهدات باید کنار هم قرار گیرند.
مواردی مانند حمل، بیمه، اتصال به شبکه، آزمایش، آموزش و خدمات پس از تحویل نیز باید مشخص باشند. عبارتهایی مانند «هزینههای احتمالی بر عهده کارفرماست» اگر بدون جزئیات در قرارداد باقی بمانند، زمینه اختلاف و افزایش بودجه را فراهم میکنند.
پیشنهاد ارزانتر زمانی واقعاً ارزانتر است که مشخصات و تعهدات برابری داشته باشد. در غیر این صورت، بخشی از اختلاف قیمت ممکن است همان هزینهای باشد که بعداً به پروژه تحمیل میشود.
جمعبندی

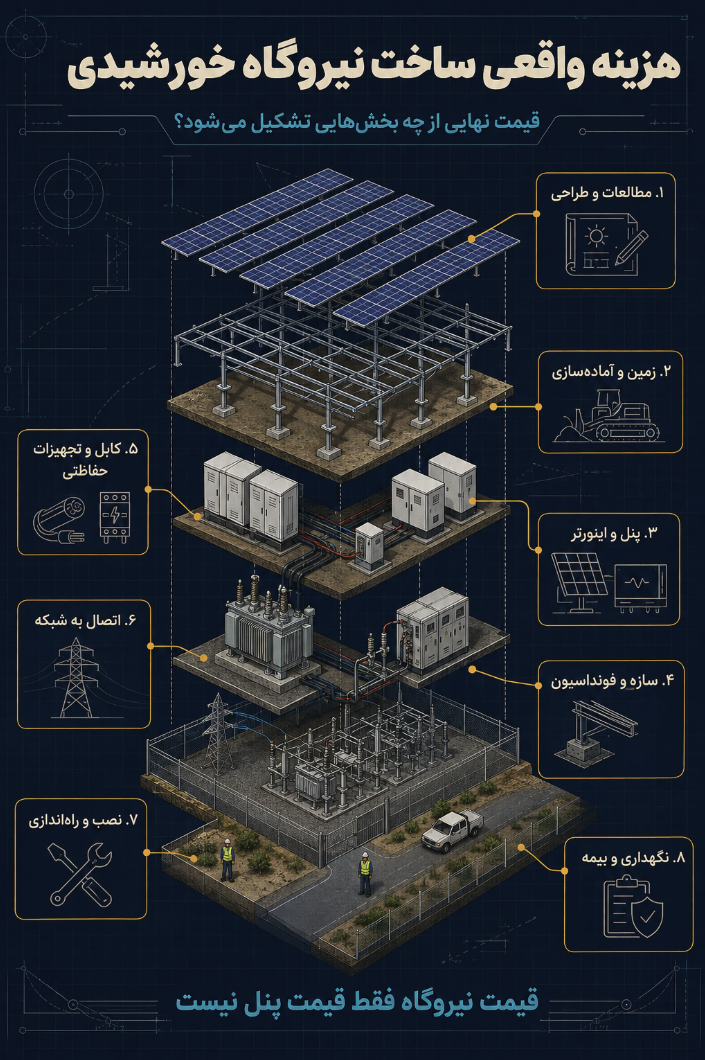

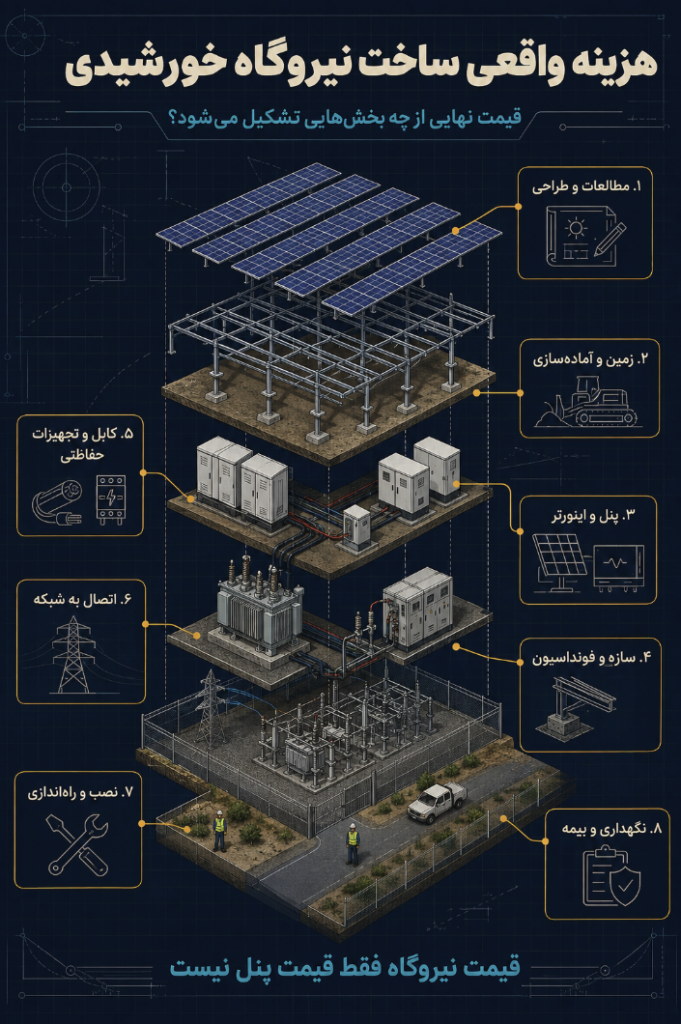

هزینه واقعی نیروگاه خورشیدی از کنار هم قرارگرفتن چندین بخش شکل میگیرد: مطالعات، زمین، پنل، اینورتر، سازه، کابل، حفاظت، عملیات اجرایی، اتصال به شبکه و نگهداری. وزن هر بخش نیز از پروژهای به پروژه دیگر تغییر میکند.
به همین دلیل، قیمتگذاری بدون بررسی زمین و شبکه بیشتر شبیه تخمین اولیه است تا پیشنهاد اجرایی. سرمایهگذار پیش از خرید تجهیزات باید بداند چه ظرفیتی واقعاً قابل احداث است، هزینه اتصال چقدر خواهد بود و تولید مورد انتظار براساس چه فرضی محاسبه شده است.
برای دریافت برآورد متناسب با ظرفیت، موقعیت زمین و شرایط اتصال میتوانید از طریق صفحه تماس با شرکت شیدسان اطلاعات اولیه پروژه را ارسال کنید. هرچه جزئیات فنی پیش از قرارداد روشنتر باشند، احتمال تغییر بودجه و اختلاف در زمان اجرا کمتر خواهد بود.
