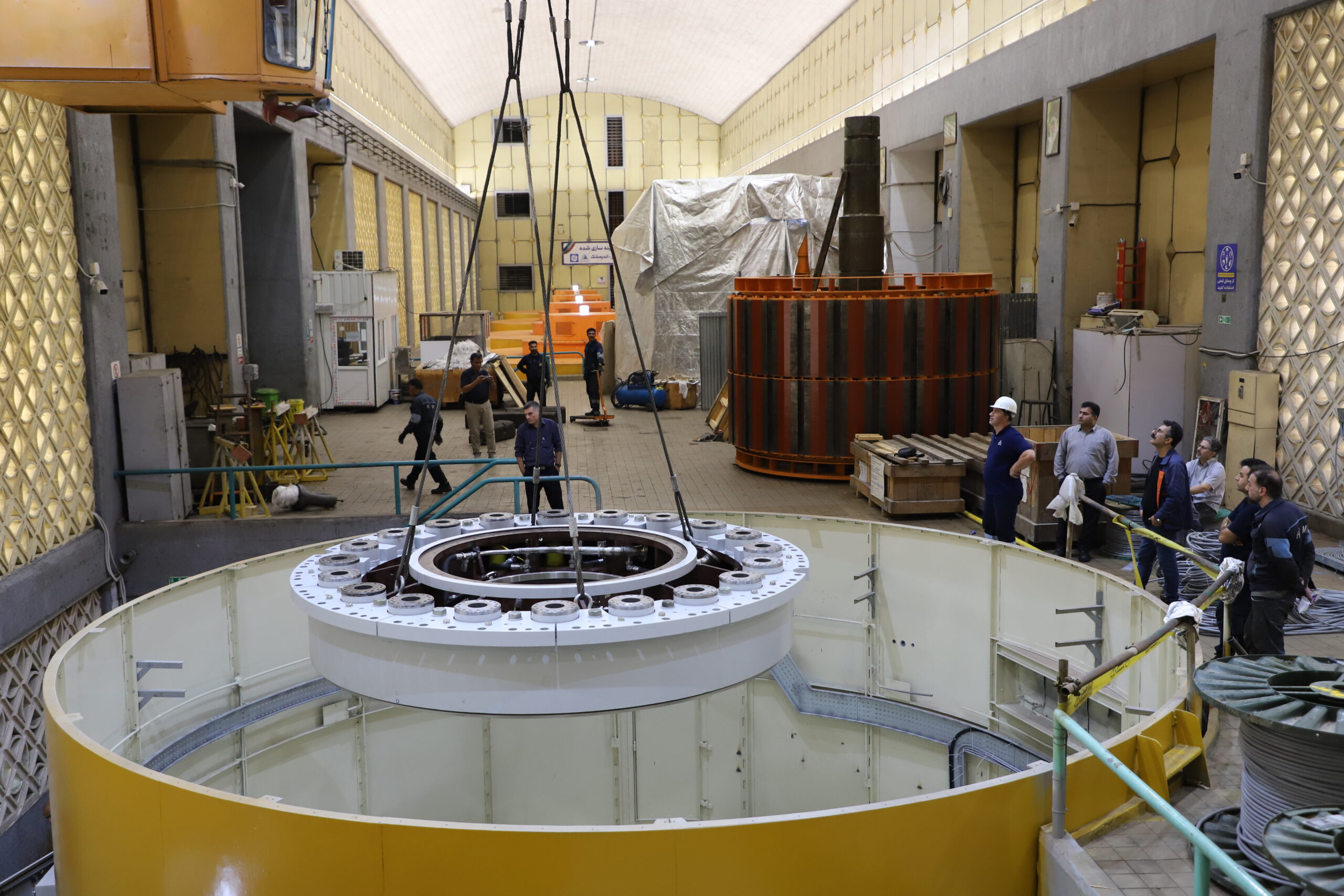

به گزارش برقاب “رضا پویان” گفت : پس از اتمام عملیات مونتاژ رانر واحد شماره 5 ،عملیات مونتاژ هدکاور با موفقیت انجام گردید .
پویان افزود : در ادامه عملیات بهینه سازی طبق برنامه زمانبندی ، کلیه همکاران بخش بهینه سازی بصورت موازی در چند جبهه کاری همچون آماده سازی استاتور ، روتور ، نصب باسداکت ترانس واحد و تابلوهای کنترلی در این پروژه بصورت شبانه روزی در حال تلاش جهت مونتاژ و تکمیل این پروژه می باشند.
وی گفت : پیش از این شافت توربین پس از عملیات تراشکاری و انتقال به نیروگاه ، رنگ آمیزی و بر روی رانر واحد شماره 5 نصب و پس از آن نصب شافت سیل و آببند در حال انجام و نهایتا عملیات نصب هدکاور صورت پذیرفت .
گفتنی است بهینه سازی واحد شماره 5 نیروگاه دز به کارفرمایی سازمان آب و برق خوزستان و نظارت شرکت مهندسی مشانیر توسط شرکت نصب ، تعمیر و نگهداری نیروگاه های برق آبی خوزستان در حال اجرا می باشد.
