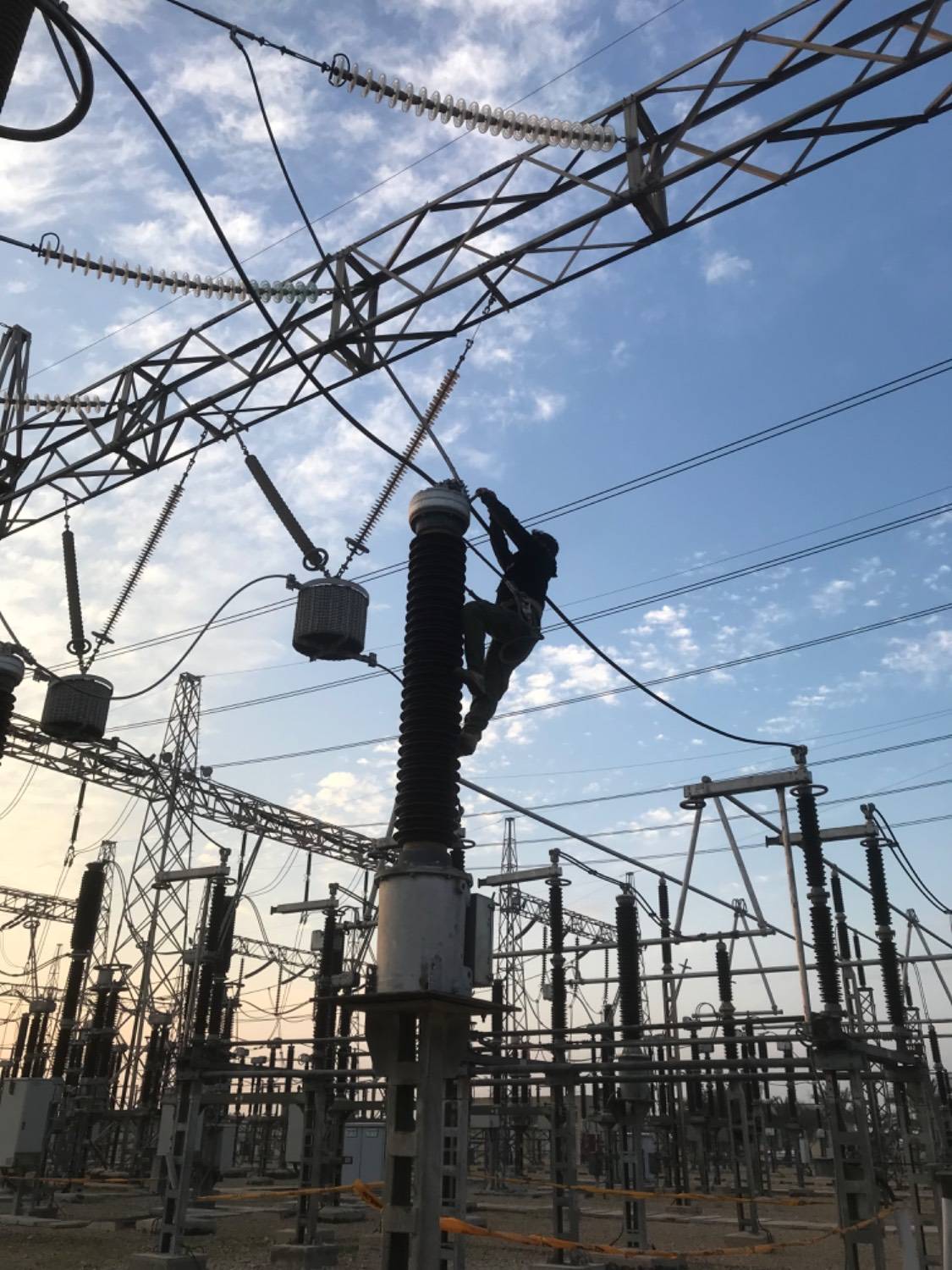

طرح اصلاح ارتباطات خطوط ورودی به پست ٢٣٠ در مدار قرار گرفت

به گزارش برقآب، به نقل از پایگاه خبری توانیر، محمدرضا شجاعی پور مدیر امور انتقال نیروی بوشهر با تشریح اقدامات […]
طرح اصلاح ارتباطات خطوط ورودی به پست ٢٣٠ در مدار قرار گرفت

به گزارش برقآب، به نقل از پایگاه خبری توانیر، محمدرضا شجاعی پور مدیر امور انتقال نیروی بوشهر با تشریح اقدامات انجام شده در این زمینه افزود: با اجرای این طرح مناطق برازجان، گناوه، دشتستان، کازرون و چنارشاهیجان در استانهای فارس و بوشهر از مزایای اجرای آن بهره مند شدند.
وی، اعتبار این طرح را ١٢ میلیارد و ٨٠ میلیون ریال اعلام کرد و افزود: مدت زمان اجرای این طرح ٨ روز فشرده کاری بود. با برقراری ارتباط مستقیم نیروگاه گناوه با پست دشتستان جهت بهبود وضعیت پستهای انتهایی مراکز مصرف برازجان و گناوه و برقراری ارتباط خط ٨٠٥ نیروگاه کازرون به پست ٢٣٠ کیلوولت برازجان و برقراری ارتباط خط ٨٢٢ چنارشاهیجان به نیروگاه کازرون و راه اندازی حفاظت باسبار ٨٢ در پست ٢٣٠ برازجان برخی از اهداف طرح محقق شد.
مدیر امور انتقال نیروی بوشهر خاطرنشان کرد: از دیگر اهداف اجرای طرح اصلاح ارتباطات خطوط ورودی به پست ٢٣٠ کیلوولت برازجان، رفع پرباری خطوط انتقال نیروگاهی و اصلاح گردش توان، راه اندازی حفاظت باسبار ٨٢ در پست ٢٣٠ کیلوولت برازجان بوده است که محقق شد.
وی ادامه داد: با تلاش چند ماهه همکاران بهینه سازی و آماده شدن مقدمات کار طرح، واریانت خطوط نیروگاه کازرون، برازجان، گناوه، دشتستان، در ١٤ مرحله و ٨ روز کاری فشرده، این طرح در مدار بهره برداری قرار گرفت.
شجاعی پور اضافه کرد: با اجرای این طرح علاوه بر تغییرات عمده در امکان بارگیری مناسب از خطوط انتقالی نیروگاهها، حفاظت باسبار ٢٣٠ کیلوولت برازجان نیز تکمیل و در مدار قرار گرفت.
