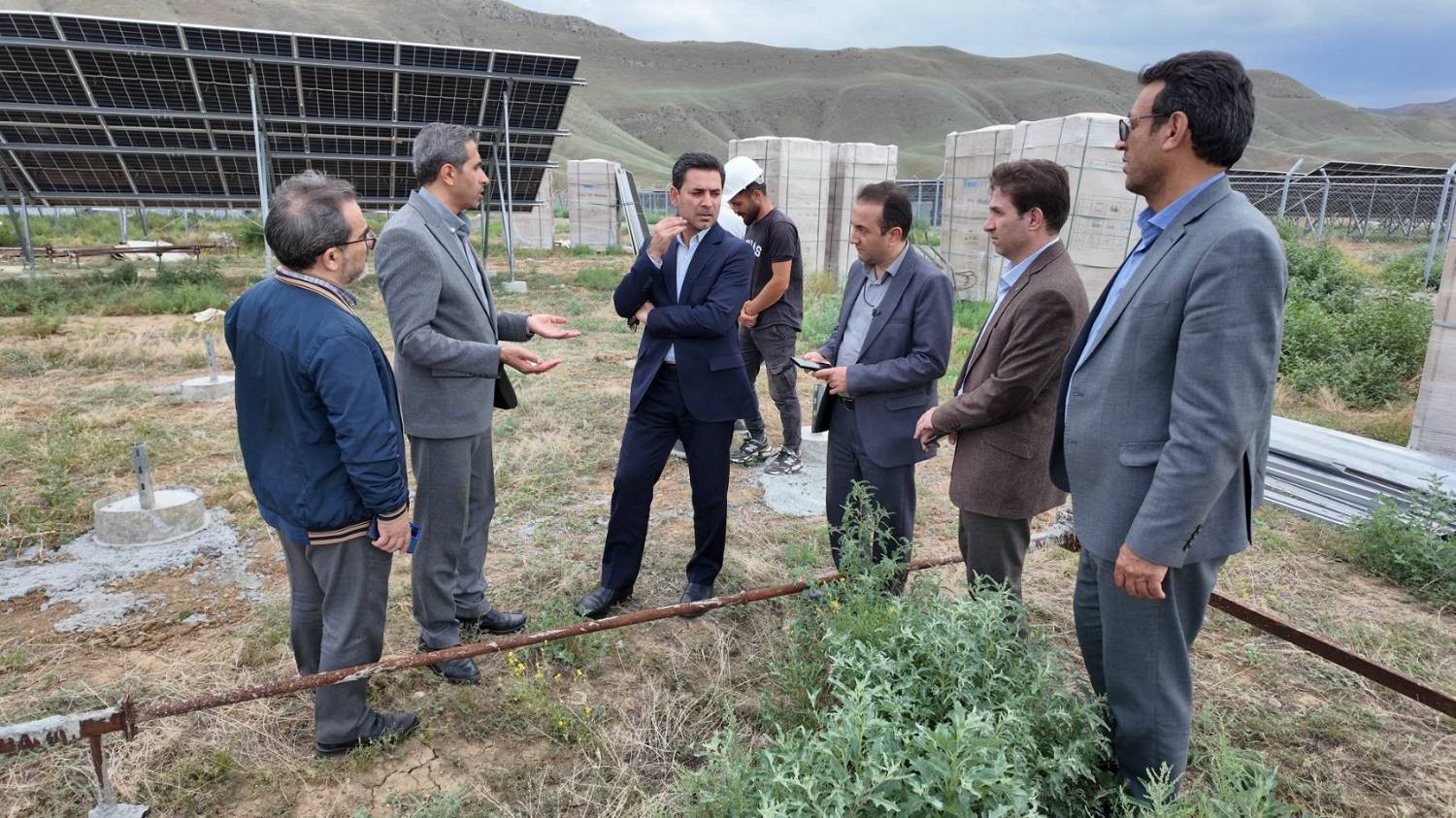

به گزارش برقاب و روابط عمومی شرکت توزیع نیروی برق استان اردبیل، این بازدیدها در روز سهشنبه ۱۹ خرداد با حضور در نیروگاه خورشیدی ۶ مگاواتی «انگوت»، محل احداث نیروگاه ۶ مگاواتی «کشت و صنعت پارس» و سایتهای احداث دو نیروگاه ۳ مگاواتی در «سد گیلارلو» در شهرستان گرمی آغاز شد.در ادامه این سفر، روز چهارشنبه ۲۰ خرداد در سالن جلسات شهید سلیمانی شرکت توزیع نیروی برق استان اردبیل، نشستی با حضور سبحانی، معاون امور عمرانی استانداری اردبیل و مدیران ارشد سازمانهای مرتبط و بخش خصوصی برگزار شد.
در این جلسه، مدیرعامل شرکت توزیع نیروی برق استان اردبیل ضمن ارائه گزارش پیشرفت کار، بر لزوم همکاری دستگاههای اجرایی برای رفع موانع احداث نیروگاههای خورشیدی تأکید کرد.ناصر عبدالهیان از برنامهریزی برای احداث ۳۳ مگاوات نیروگاه خورشیدی در قالب طرحهای «تولید در توزیع» خبر داده و اعلام کرد: اولین نیروگاه ۳ مگاواتی (انگوت یک) این مجموعه طی هفته آینده و فاز کامل ۶ مگاواتی (گیلارلو) آن تا ۱۰ روز آینده وارد مدار تولید خواهد شد و همچنین تا ۱۵ تیرماه سالجاری نیز ساختگاه ۳ مگاواتی میرزارحیم لو نمین نیز مورد بهره برداری قرار خواهد گرفت.رشد تقاضای صنعتی و ضرورت توسعه تجدیدپذیرها
مدیرعامل شرکت توزیع برق اردبیل با اشاره به ناترازی انرژی و رشد مصرف در بخش مولد گفت: تنها در سال گذشته، ۲۰ مگاوات فروش انشعاب جدید در بخش صنعت داشتیم که این حجم از افزایش بار، اهمیت و ضرورت احداث نیروگاههای خورشیدی را بیش از پیش نمایان میکند.عبدالهیان افزود: در حال حاضر ۶۸ درصد از سهم تجدیدپذیرهای کشور متعلق به انرژی خورشیدی است و ما نیز در استان تمام توان خود را برای بهرهگیری از این ظرفیت به کار بستهایم.آخرین وضعیت پروژههای خورشیدی در سطح استان
مدیرعامل شرکت توزیع نیروی برق استان اردبیل با تشریح پیشرفت فیزیکی ساختگاههای در حال اجرا، گزارش دقیقی از پروژهها ارائه کرد:
نیروگاه ناحیه صنعتی انگوت: این پروژه ۶ مگاواتی با همکاری شرکت شهرکهای صنعتی آماده بهرهبرداری است. ۳ مگاوات آن از هفته آینده و کل پروژه حداکثر تا ۱۰ روز آینده وارد مدار میشود.منطقه ویژه اقتصادی نمین: این سایت با پیشرفت فیزیکی ۶۵ درصد در حال اجراست.شهرک صنعتی گزاز خلخال: علیرغم وجود برخی معارضان محلی، پروژه با پیشرفت ۴۰ درصدی فعال است و بر تداوم کارگاه تاکید شده است.کشت و صنعت پارس: با رفع ابهامات قرارداد در هیئت مدیره این مجموعه، احداث این نیروگاه نیز نهایی شده و وارد فاز اجرایی میشود.سد گیلارلو گرمی: طی رایزنیهای شب گذشته، این سایت نیز به برنامههای اجرایی قطعی استان اضافه شد.تاکید بر رفع معارضین و حمایت استانداری
در این جلسه به مشکلات سایتهای «سفلی» و «میرزارحیملو» نیز اشاره شد. ناصر عبدالهیان ضمن قدردانی از حمایتهای ویژه استاندار اردبیل گفت: شخص آقای استاندار حساسیت ویژهای روی پروژههای خورشیدی دارند و پیگیر جزئیترین مسائل هستند. با قول مساعد فرمانداران، مشکل معارضین سایتهای مذکور تا یک ماه آینده مرتفع خواهد شد تا عملیات اجرایی با سرعت آغاز شود.سرمایهگذاری بخش خصوصی در نیروگاههای مقیاس کوچک
در بخش دیگری از این نشست، به وضعیت نیروگاههای کمتر از ۷ مگاوات پرداخته شد. بنا بر گزارش ارائه شده، ۲۵.۳ مگاوات نیروگاه توسط بخش خصوصی در حال احداث است که پروژههایی نظیر «آرتا جوجه» با پیشرفت ۸۰ درصدی در مراحل پایانی هستند. همچنین وضعیت نیروگاه ۶ مگاواتی سبلان در شهرستان کوثر نیز مورد بررسی قرار گرفت و بر تسریع در روند اجرایی آن تاکید شد.در پایان این نشست، مدیران ارشد ساتبا و معاون عمرانی استانداری از عزم جدی برای تبدیل استان اردبیل به یکی از قطبهای تولید انرژی پاک در شمال غرب کشور خبر دادند و بر لزوم تسهیلگری در صدور مجوزها و حمایت از سرمایهگذاران تاکید کردند.
