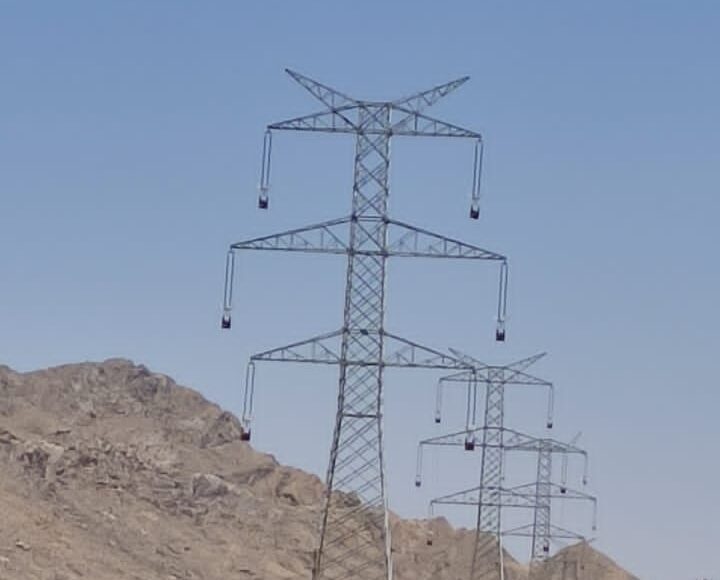

خط ۴۰۰ کیلوولت پست شاهماران به زودی به مدار می آید
مهندس مجتبی سالارنژاد در این رابطه گفت: عملیات اجرایی این خط به دلیل وجود معارض به مدت ۳ ماه متوقف بود که با تلاش و پیگیری مدیر دفتر حقوقی و مراجع قانونی ذی صلاح کارگاه فعال و عملیات اجرایی ادامه پیدا کرد و پیش بینی می شود تا نیمه اول خرداد خط فوق برقدار شود.
وی گفت: این خط که هم اکنون در مرحله سیم کشی است مجموعا دارای ۴۰ کیلومتر طول است که ۳۹ کیلومتر آن انجام و ۹۶ درصد پیشرفت فیزیکی داشته است.
وی افزود: هدف از احداث این خط تامین برق در مناطق حاجی آباد، بافت، رابر، شاهماران، ارزوئیه، باغات، فارغان و تکمیل رینگ ۴۰۰ کیلوولت جنوب شرق کشور است.
مهندس سالارنژاد گفت: این خط به صورت دومداره با هادی مارتین سه باندل اجرا شده و دارای ۷۰ پایه فلزی مشبک است.
وی افزود: پیمانکار این خط شرکت توسعه پست های فشار قوی پارسیان، مشاور آن شرکت موننکو ایران و قرارداد آن به صورت ارزی است.
