عملیات تعمیرات واحدهای نیروگاه ری همزمان با پایان یافتن پیک مصرف برق کشور

نیروگاه ری

به گزارش برقاب

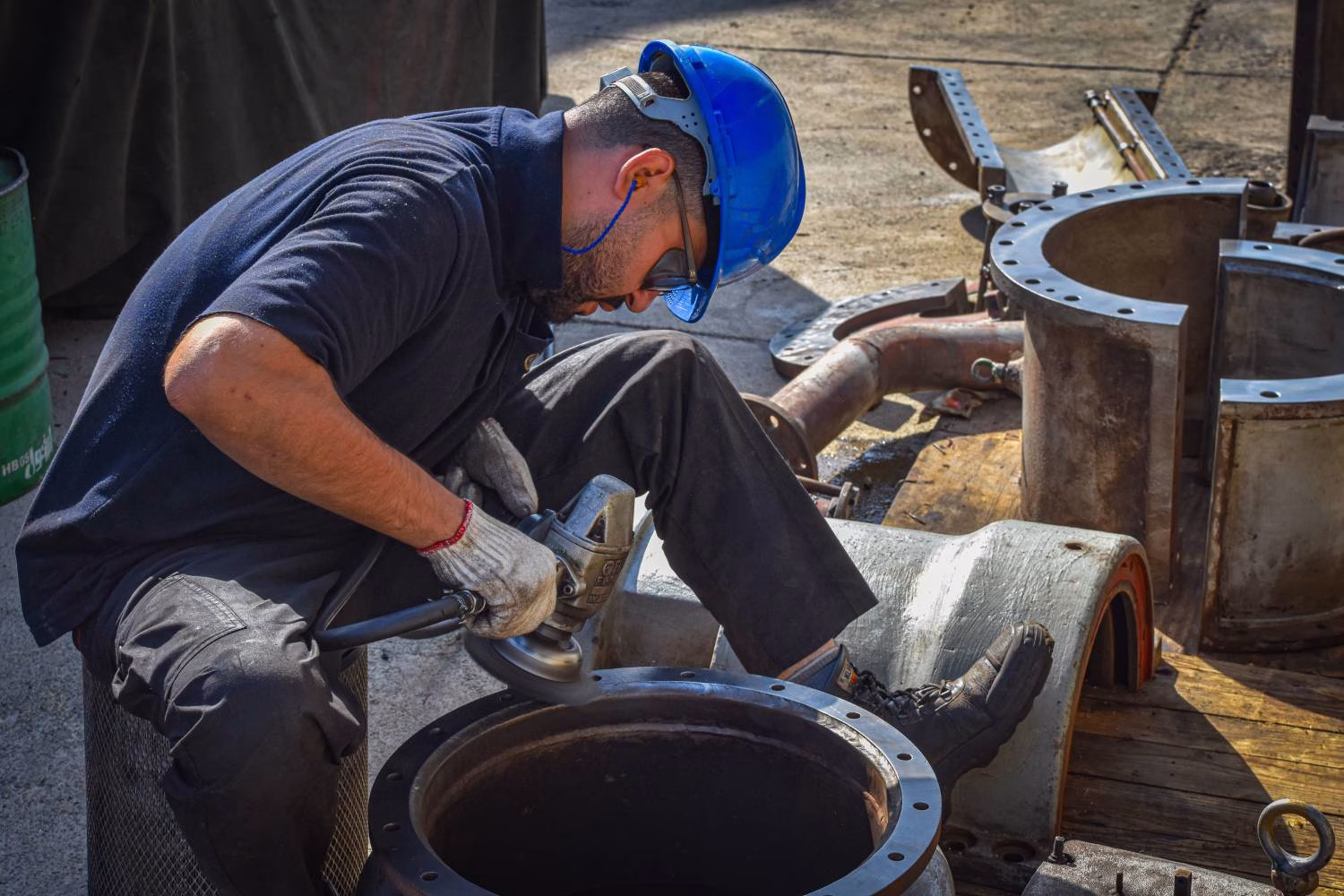

با پایان پیک تابستان و در راستای افزایش پایداری تولید برق و آمادگی برای پیک سال آینده، بازدید و تعمیرات واحدهای نیروگاه ری از اواسط مهرماه آغاز شد. این عملیات شامل تعمیرات اساسی، بازدید مسیر داغ توربین و بازدید محفظه احتراق، مطابق برنامه از پیش تعیین شده برای واحدهای ۲۰ گانه نیروگاه ری تا پایان سال ادامه دارد.
به گزارش روابط عمومی نیروگاه ری، هم‌زمان با عبور از پیک مصرف برق کشور و با هدف حفظ آمادگی واحدهای تولیدی، برنامه جامع تعمیرات سال ۱۴۰۴ نیروگاه ری آغاز شده است. بر اساس این برنامه، در مجموع ۲۰ واحد تولید انرژی تحت عملیات تعمیرات اساسی، بازدید مسیر داغ و بازدید اتاق احتراق، قرار می‌گیرند.
در این دوره، ۲ واحد وارد فاز تعمیرات اساسی خواهند شد که تعمیرات اساسی یک واحد از اواسط مهر ماه آغاز و تا اوایل آذر ماه ادامه خواهد داشت. همچنین، ۷ مورد بازدید مسیر داغ و ۱۱ مورد بازدید محفظه احتراق طبق برنامه از مهر ماه تا اسفند ماه انجام می‌شود. علاوه بر این، عملیات رفع عیب در بخش‌های ترانس، اگزوز، دیزل، سامانه خنک‌کاری و … نیز به‌صورت هم‌زمان در چند واحد عملیاتی اجرا خواهد شد.
بر اساس جدول زمان‌بندی، بخش عمده تعمیرات از اوایل آبان ماه آغاز و تا اوایل بهمن ماه ادامه دارد؛
معاون تعمیرات نیروگاه ری در گفت‌وگو با روابط عمومی تأکید کرد: «اجرای دقیق این برنامه، نقش مهمی در کاهش توقف‌های اضطراری، افزایش طول عمر تجهیزات و پایداری تولید برق در ماه‌های پیک دارد.»
