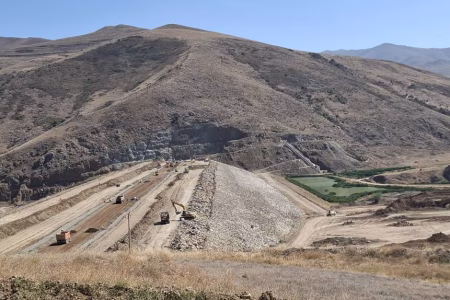

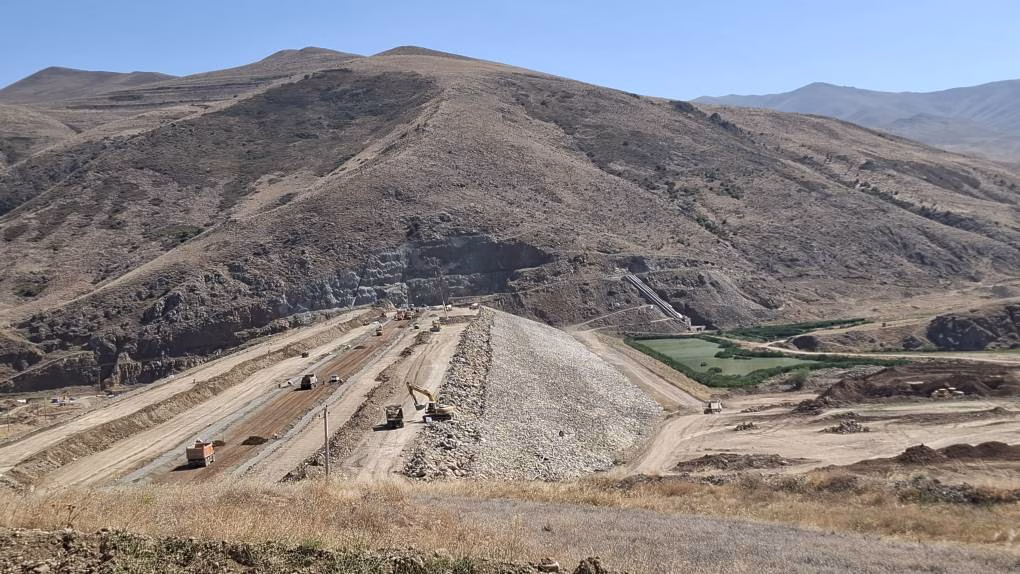

پیشرفت ۸۲ درصدی سد پیغام‌چای کلیبر

رشد ۱۴ درصدی در دولت چهاردهم
سد پیغام‌چای کلیبر به عنوان یکی از طرح‌های اولویت‌دار وزارت نیرو تاکنون به پیشرفت ۸۲ درصدی رسیده و طی یک‌ونیم سال گذشته در دولت چهاردهم بیش از ۱۴ درصد رشد فیزیکی داشته است.

به گزارش برقاب و شبکه خبری آب ایران به نقل از روابط‌عمومی شرکت آب منطقه‌ای آذربایجان‌شرقی، بهرام سرمست استاندار آذربایجان‌شرقی به همراه بهنام رضوانی، نماینده مردم کلیبر، هورامد و خداآفرین، غلامحسین بابایی معاون طرح و توسعه شرکت آب منطقه‌ای استان و نماینده مجری طرح، از روند اجرای این پروژه ملی بازدید کرد.

در جریان این بازدید، غلامحسین بابایی با ارائه گزارشی از آخرین وضعیت پروژه گفت: سد پیغام‌چای با هدف تأمین سالانه ۱۳.۱ میلیون مترمکعب آب برای مصارف شرب، کشاورزی و صنعت شهرستان کلیبر و روستاهای مسیر در حال احداث است که از این میزان، ۲ میلیون مترمکعب برای شرب، یک میلیون مترمکعب برای صنعت و بخشی نیز برای بهبود وضعیت ۹۲۸ هکتار از اراضی کشاورزی اختصاص خواهد یافت.

وی با اشاره به پیشرفت‌های اخیر طرح اظهار داشت: این پروژه در طول یک‌ونیم سال گذشته و در دولت چهاردهم بیش از ۱۴ درصد رشد فیزیکی داشته است و هم‌اکنون بخش‌های مختلف آن شامل بدنه سد با ۸۹ درصد، سرسره با ۸۷ درصد، سیستم هیدرومکانیکال و الکتریکال با ۵۳ درصد و جاده‌های دسترسی حورمغان و آینالو به ترتیب با ۴۷ و ۱۰ درصد در حال تکمیل هستند.

بابایی در ادامه با اشاره به ویژگی‌های فنی سد گفت: سد پیغام‌چای یک سد خاکی با حجم تنظیمی ۱۸ میلیون مترمکعب و ارتفاع ۴۷ متر از پی است که تاکنون بیش از ۲ میلیون و ۵۲۷ هزار مترمکعب عملیات خاکی شامل هسته رسی، پوسته، فیلتر و زهکش در آن اجرا شده است.

وی با اشاره به چالش‌های موجود افزود: عدم پرداخت مطالبات پیمانکار به میزان ۱۲۰ میلیارد تومان و همچنین عدم آزادسازی بستر رودخانه‌ها برای تأمین مصالح قرضه از مهم‌ترین موانع طرح به شمار می‌رود. اعتبار مورد نیاز برای خاتمه طرح ۱۰ هزار میلیارد ریال برای سال ۱۴۰۴ و ۱۴۰۵ برآورد شده که بخشی از آن از محل ماده ۵۶ پیش‌بینی شده است. در صورت تأمین اعتبار مورد نیاز، این سد در سال ۱۴۰۴ آبگیری و تا شهریور ۱۴۰۵ خاتمه می‌یابد
