ترانسفورماتور ۶۰ مگاولت‌آمپری پست «سیلو» کرمانشاه به مدار بازگشت

پایش و تعمیر به‌موقع

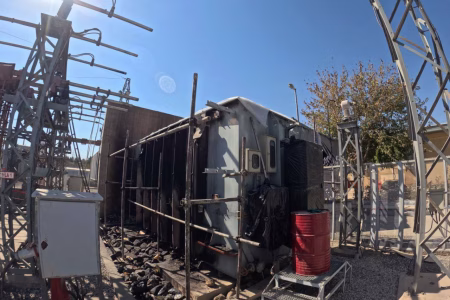

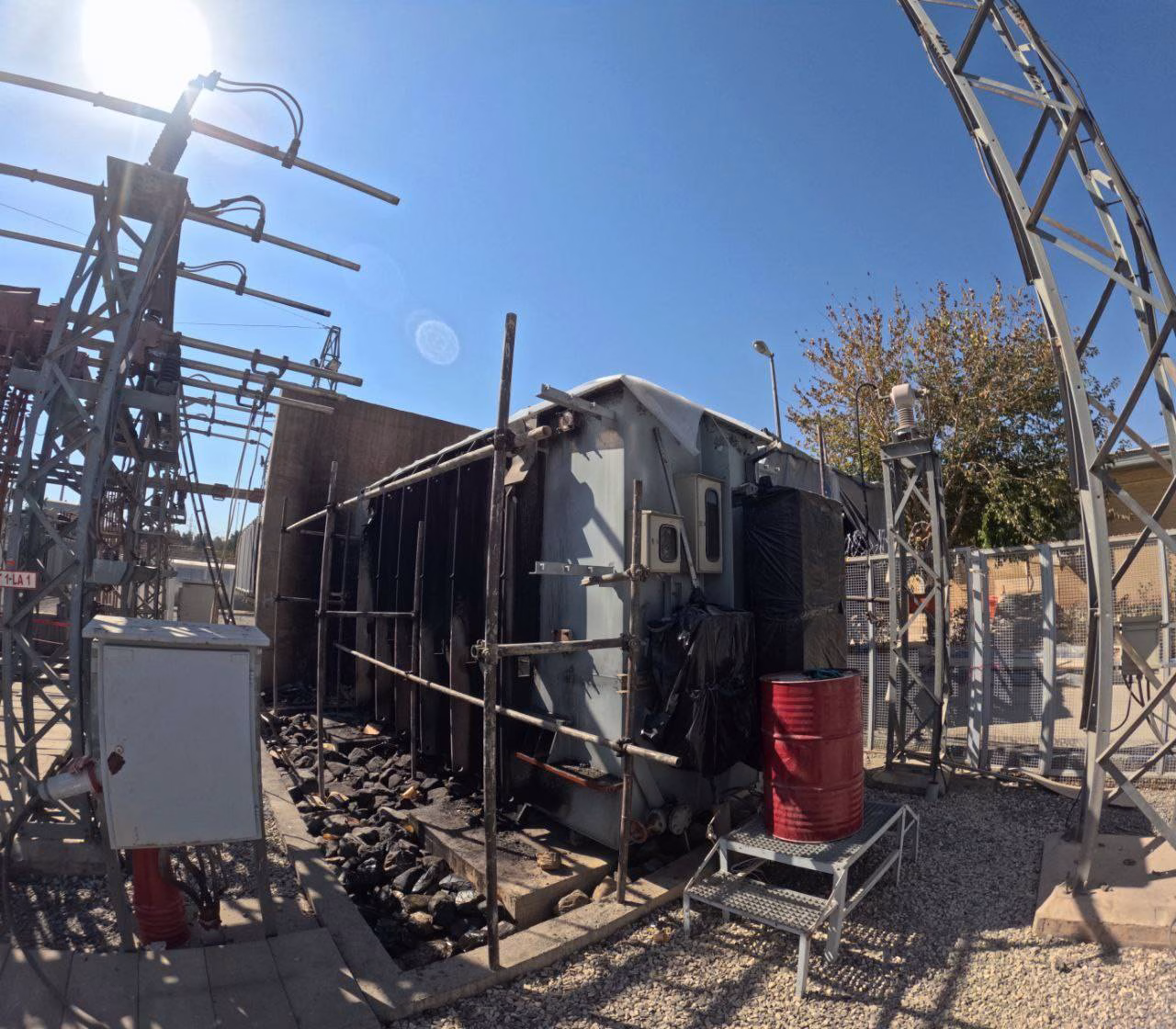

پست ۶۳/۲۰ کیلوولت سیلو در استان کرمانشاه، پس از حدود دو ماه و نیم، شاهد بازگشت ترانسفورماتور ۶۰ مگاولت‌آمپری شماره یک خود به مدار شد.
 به گزارش برقاب  روابط عمومی شرکت برق منطقه‌ای غرب، این ترانسفورماتور که در بامداد روز ۱۴ خرداد ۱۴۰۴ بر اثر انفجار “بوشینگ ۲۰ کیلوولت” از مدار خارج شده بود، پس از انجام عملیات تعمیرات اساسی در محل پست، در تاریخ ۲۶ آبان ۱۴۰۴ با ظرفیت کامل مجدداً به بهره‌برداری پیوست.
منصوری معاون بهره‌برداری شرکت بیان داشت: اتخاذ یک تصمیم استراتژیک برای انجام تعمیرات در محل پست و عدم انتقال ترانسفورماتور به کارخانه، نقش کلیدی در کاهش چشمگیر زمان و هزینه این پروژه ایفا کرد. برای این منظور، با احداث “اتاق تمیز” در محل پست، شرایط برای انجام عملیات حساس فراهم شد.
وی افزود: عملیات تعمیر با همکاری مشترک شرکت خدمات پس از فروش ایران ترانسفو و شرکت نیرو پویان غرب انجام شد و طی آن اقدامات گسترده‌ای از جمله تخلیه روغن، بازکردن کامل هسته، کربن‌زدایی، تعویض قطعات معیوب و نصب شیر یکطرفه (به عنوان طرح بهینه‌سازی) صورت پذیرفت. در نهایت نیز پس از انجام تست‌های استاندارد، ترانسفورماتور در مدار قرار گرفت.
گفتنی است بازگشت این ترانسفورماتور به چرخه تولید، پایداری و قابلیت اطمینان شبکه برق در ناحیه شرقی استان کرمانشاه را تقویت کرده است.
